项目名称
石家庄市城市轨道交通第二期建设规划(2020~2025年)
项目概要

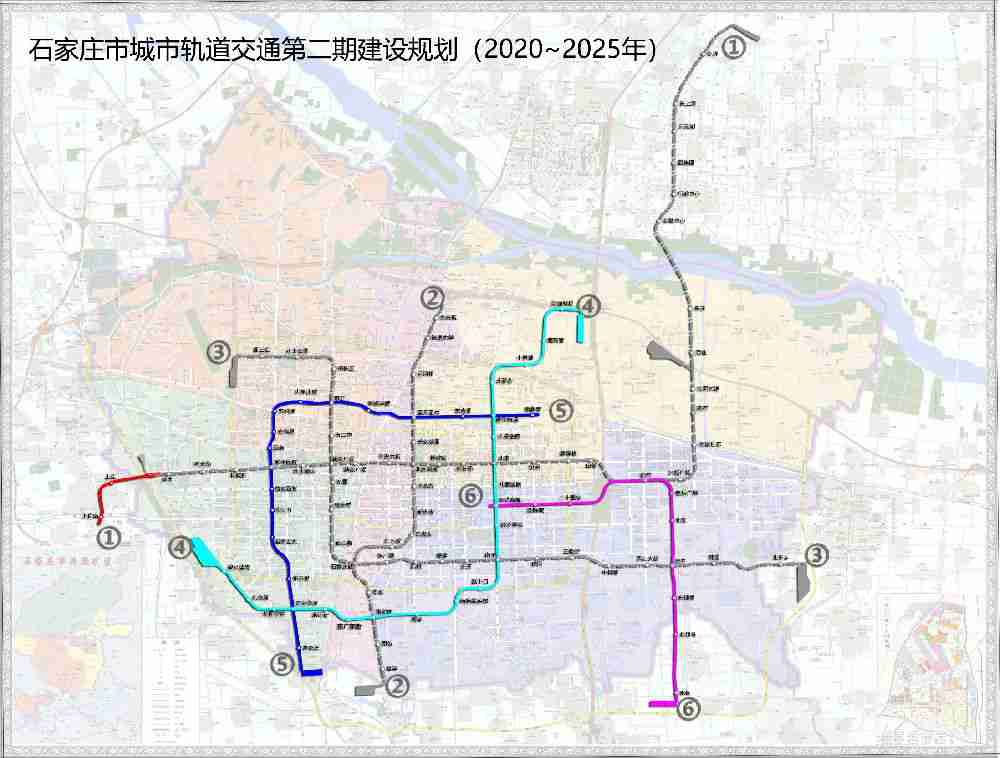

《石家庄市城市轨道交通第二期建设规划(2020~2025年)》包括:新建4号线、5号线一期、6号线一期、1号线三期工程,线路总长约64km,全部为地下敷设,车站共50座(换乘站按2座车站进行统计),车辆基地4座,主变电所1座,具体见下图。
(点击图片可查看高清大图)
各条线路概况
1号线三期
1号线三期工程是1号线西延线。
线路东起一期西王站,沿中山西路向西地下敷设,途经上庄镇政府后向南沿京赞路敷设至槐安路。
线路全长3.74km,设站2座,分别为上庄站和槐安路站,平均站间距约为1.865km。车辆采用A型车,6辆编组,最高时速80km/h。
计划2020年7月开工,2024年7月建成,与1号线一、二期贯通运营。
4号线
4号线为东北—西南向L型辅助线,与5号线在中心区外围扣成环线,起到了环线的作用。
4号线西起西南二环西侧西岗头,沿汇明路向南至汇丰路,沿汇丰穿过铁路后沿仓丰路一直向东,至裕翔街向北至南二环路,后向东至建华大街,沿建华大街一直向北,至北二环路后向东,沿高营大街向北至石黄高速。
线路全线长约24.4km,共设站21座,平均站间距1193m,共设换乘站6座。车辆采用A型车,初近远期编组为4-4-6,最高时速 80km/h。全线设西岗头车辆段、十里铺停车场。
计划2022年1月开工,2026年12月建成运营。
5号线
5号线为L型辅助填充线,与4号线相扣成环。旅游攻略https://www.CaoYUAnTIaNlu.ORG
5号线一期工程南起宫北路,沿红旗大街向北至新石中路,转至友谊大街,沿友谊大街向北敷设至和平西路后向东转至市庄路,沿市庄路敷设,下穿军械学院校区、六线铁路隧道后至光华路,继续向东敷设至谈固大街设谈固北大街站。
线路全长约19.7km,共设站18座,平均站间距约1114m,共设换乘站7座。车辆采用A型车,初近远期编组为4-4-6,最高时速 80km/h。一期工程设宫家庄停车场。
计划2021年1月开工,2026年1月建成运营。
6号线一期
6号线一期工程为本次建设规划申报项目,为6号线东段。
工程西起槐中路与建华大街交口,沿槐中路向东敷设,至新元高速线路向北转至长江大道,沿长江大道向东敷设,经过天山南大街,至昆仑大街转向南,沿昆仑大街向南敷设,终点站为南三环以北昆仑大街上的东佐路站。
一期工程全长约15.76km,共设站11座,其中换乘站3座,平均站间距约为1.50km,共设换乘站3座。车辆采用A型车,初近远期编组为4-4-6,最高时速80km/h。一期工程设东佐车辆段。
计划2023年1月开工,2027年12月建成运营。
以上为本期建设规划拟定上报方案,具体方案、规模、车站数量等,以国家发展改革委批复为准。
